ТЭЦ-2: Сердце Алматы, бьющееся угольным ритмом, готовится к газовому дыханию

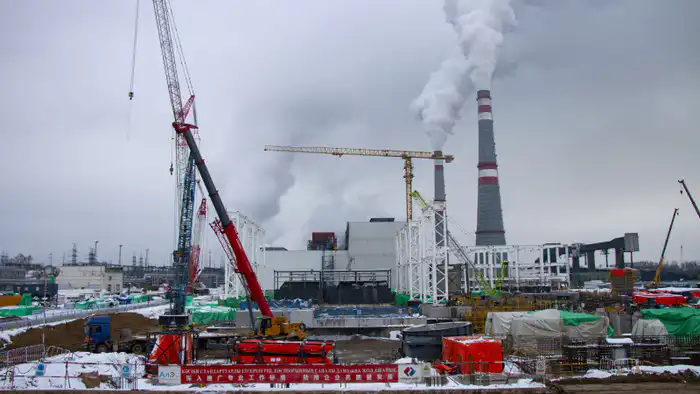

Корреспондент смог попасть на Алматинскую ТЭЦ-2, чтобы узнать о её работе на угле, используемом топливе, а также о планах по переводу на газ. Станция расположена в нижней части города, недалеко от микрорайона Алгабас. Доступ на объект ограничен, и для журналистов предусмотрены строгие меры безопасности: на контрольно-пропускном пункте установлены турникеты со сканерами лиц, а охрану осуществляет полиция.
Фото: ©️ Никита Данилин
Строительство ТЭЦ-2 имени Айткали Жакутова началось в 1974 году как экспериментальный проект. Фундамент был заглублён на 12 метров для повышения сейсмоустойчивости. В 1980-1983 годах были запущены три паровых котла и три турбины, а в 1985-1989 годах добавлены ещё четыре котла и три турбины. В 2016 году в эксплуатацию ввели восьмой котлоагрегат.
Местные жители давно требуют перевода ТЭЦ на газ, так как считают её одной из главных причин загрязнения воздуха, особенно в зимний период, когда потребление тепла и электроэнергии возрастает.
Процесс работы ТЭЦ

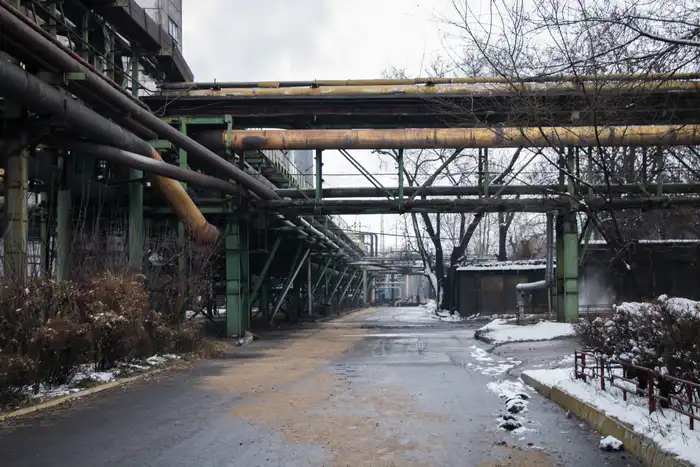

После прохождения инструктажа по безопасности и получения специальной формы, корреспондент попадает на территорию ТЭЦ, где условия работы отличаются от городских. Здесь очень скользко, что, вероятно, связано с выбросами пара из градирен.
Фото: ©️ Никита Данилин
На территории ТЭЦ работают почти 700 человек, которые трудятся в четыре смены. Площадь станции с золоотвалами составляет около 637 футбольных полей. Уголь поступает на станцию из Экибастуза, зимой ежедневно принимается 120-130 вагонов, что составляет около 10 тысяч тонн угля в день. Угольный склад рассчитан на 350 тысяч кубометров, чтобы обеспечить запас на случай перебоев с поставками.
"Откуда приходит уголь? Из Экибастуза. Зимой ежедневно приходит 120–130 вагонов. Получается, что в день принимается 10 тысяч тонн угля. Это в отопительный сезон. При этом на ТЭЦ должен быть месячный запас," — рассказывает заместитель начальника производственно-технического отдела Беглан Разқұл.
Фото: ©️ Никита Данилин
Уголь из вагонов попадает в опрокидыватели, которые переворачивают вагоны и высыпают уголь на конвейер. Эти устройства получили имена Алёша и Борис, что стало шутливой традицией среди сотрудников.
"Устройство может наклонить вагон на 175 градусов. Он полностью переворачивается, — объясняет Разқұл. — Всё, что в нём есть, высыпается вниз, перемалывается и оправляется дальше по конвейеру."

После этого корреспондент попадает в главный блок, где расположены котлы, турбины и генераторы. На станции восемь котлов и шесть турбин, которые вырабатывают электроэнергию.
Фото: ©️ Никита Данилин

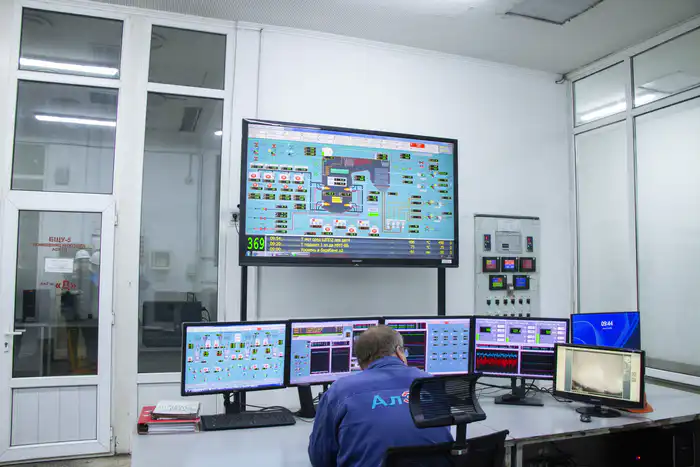

В комнате управления диспетчеры контролируют выработку тепловой энергии и следят за состоянием всех цехов. Здесь находятся старые щиты управления и современные компьютеры, которые управляют новым котлом, запущенным в 2016 году.
Фото: ©️ Никита Данилин
Станция должна работать бесперебойно, так как электричество и горячая вода сразу направляются в город. Сотрудники объясняют, что их зона ответственности заканчивается за забором, после чего "Алматинские тепловые сети" и "Алатау Жарық Компаниясы" распределяют ресурсы по квартирам.
Экологические аспекты

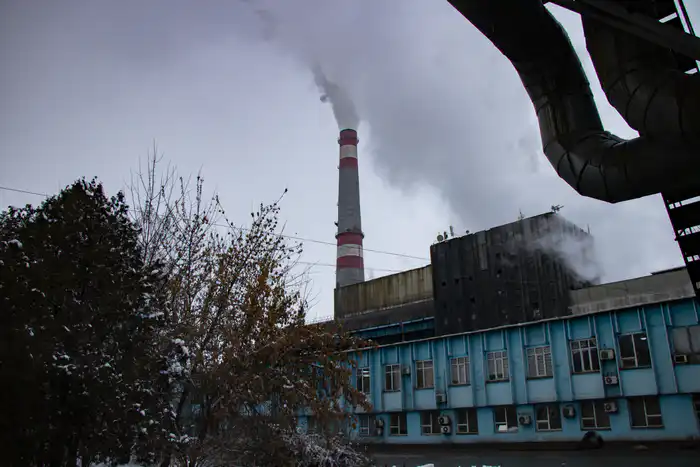

На территории ТЭЦ расположены 12 градирен, которые охлаждают пар, но горожане часто путают их с дымовыми трубами. Выбросы происходят при работе котлов, но установленные эмульгаторы задерживают 99,3% пыли и 13% серы.
"Выбросы вредных веществ до реализации проекта составляли 37,1 тысячи тонн, после — снизятся до 2,7 тысячи тонн в год," — сообщают сотрудники.
Тем не менее, ТЭЦ-2 всё равно влияет на качество воздуха в Алматы. Смог в городе обсуждается давно, и экологи считают, что основными загрязнителями являются автомобили и частные дома, использующие грязное топливо.
На официальном сайте "АлЭС" указано, что модернизация ТЭЦ-2 под газ была признана нецелесообразной из-за глубины фундамента, что привело к решению о строительстве новой газовой станции.
"Изначально действительно был проект по модернизации действующих котлов под газовые котлы. Но из-за того, что ТЭЦ построена на глубине 12 метров, там категорически запрещается использование газа," — объясняет Разқұл.
После запуска новой газовой ТЭЦ, угольная ТЭЦ-2 будет законсервирована, но сносить её не планируется. Рассматривается вариант консервации части котлов и турбин.
Строительство новой газовой ТЭЦ

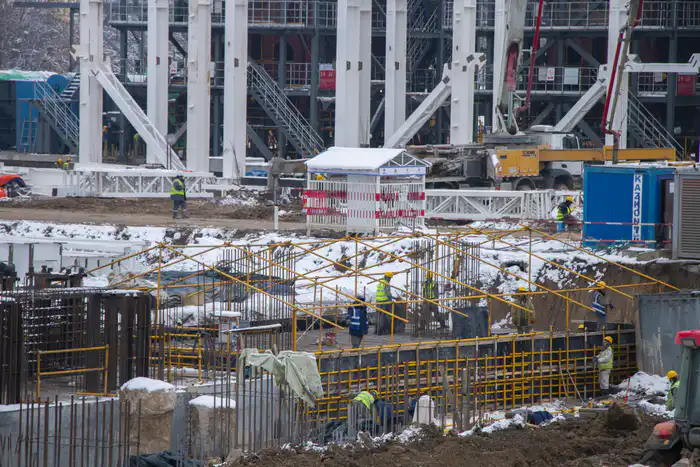

На месте строительства новой газовой ТЭЦ работает около тысячи человек. Начальник производственного управления Ербол Утешев сообщает, что уже завершены работы по забивке свай и установке котлов для подогрева воды.
"Газ уже в трубе. Сейчас мы здесь обвязку сделаем, пусконаладку проведём," — добавляет Утешев.
На новой станции будут установлены три газовые турбины от Siemens и одна паровая от китайской компании Dongfang. Пуск первой турбины запланирован на четвёртый квартал 2026 года, и строительство идёт без отставаний от графика.
Общая стоимость проекта по модернизации ТЭЦ-2 составляет 330 миллиардов тенге, финансирование осуществляется за счёт нескольких международных банков.
Фото: ©️ Никита Данилин
-
Расписание фильмов в кинотеатрах Павлодара на 11–13 апреля11-04-2026, 15:07 3
-
Токаев в Узбекистане: цветы, песни и дипломатические танцы12-04-2026, 03:35 2
-
Токаев и Мирзиёев: духовное единство у мавзолея Накшбанди12-04-2026, 04:05 2
-
Восточный Казахстан: скандал с замакимом и рекорды погоды20-03-2026, 01:05 34
-
Сайт для бизнеса Павлодар: зачем он нужен в 2026 году22-03-2026, 16:55 21
-
Казахстанская молодежь вступает в ушу-баталии на мировой арене27-03-2026, 00:05 12
